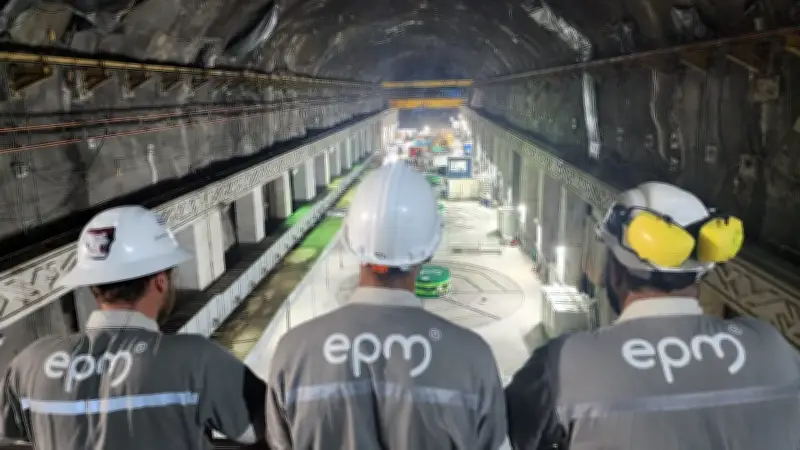

Consejo de Estado confirma millonaria condena de EPM a Hidroituango por incumplimientos contractuales
Consejo de Estado confirma condena millonaria de EPM a Hidroituango

Consejo de Estado confirma multimillonaria condena contra EPM por incumplimientos en Hidroituango

El Consejo de Estado ha rechazado definitivamente el recurso presentado por Empresas Públicas de Medellín (EPM) contra el laudo arbitral que la obliga a pagar más de 780.000 millones de pesos a Hidroituango por incumplimientos contractuales en el proyecto hidroeléctrico de Ituango, Antioquia.

Un caso que se remonta a 2011

El conflicto legal tiene sus orígenes en el año 2011, cuando ambas entidades firmaron un contrato para el diseño, construcción, operación y transferencia del ambicioso proyecto hidroeléctrico. Sin embargo, las diferencias comenzaron a surgir cuando Hidroituango alegó que EPM había incumplido varias cláusulas fundamentales del acuerdo.

Entre los principales incumplimientos señalados se encuentran:

Banner ancho de Pickt — app de listas de compras colaborativas para Telegram
  • Problemas en la operación relacionada con el cierre de compuertas
  • Deficiencias en el manejo del embalse
  • Retrasos en la entrada a operación comercial
  • Fallos en los sistemas de desviación
  • Problemas con la galería auxiliar

Recurso extraordinario rechazado

EPM había presentado un recurso extraordinario de anulación contra el laudo arbitral que la condenaba al pago millonario. Sin embargo, tras un exhaustivo análisis jurídico, el Consejo de Estado determinó que no existían motivos suficientes para revocar la decisión arbitral, dejando así en firme la obligación de pago.

Esta sentencia representa un hito significativo en el largo proceso legal que ha rodeado al proyecto Hidroituango, uno de los desarrollos energéticos más importantes del país y que ha estado marcado por controversias desde sus inicios.

Implicaciones para el sector energético

La confirmación de esta condena tiene importantes repercusiones tanto para EPM como para el sector energético colombiano en general. La empresa pública de Medellín deberá ahora asumir esta multimillonaria obligación financiera, lo que podría afectar sus planes de inversión y desarrollo futuro.

Por su parte, el proyecto Hidroituango continúa avanzando hacia su plena operación, aunque este fallo judicial marca un precedente importante en cuanto a la responsabilidad contractual de las empresas involucradas en grandes proyectos de infraestructura energética.

El caso sigue siendo monitoreado de cerca por expertos jurídicos y del sector energético, quienes consideran que podría establecer jurisprudencia para futuros conflictos contractuales en proyectos de gran envergadura en Colombia.
