ANI y Ruta Bogotá Norte firmarán acta de inicio para Accesos Norte Fase II el 6 de abril
Firma de acta para Accesos Norte Fase II será el 6 de abril

Firma histórica para proyecto de movilidad en el norte de Bogotá

El próximo lunes 6 de abril, a las 8:00 de la mañana, se llevará a cabo un hito fundamental para la infraestructura vial de la capital colombiana. La Agencia Nacional de Infraestructura (ANI) y la Concesionaria Ruta Bogotá Norte suscribirán oficialmente el acta de inicio de la fase de construcción del proyecto Accesos Norte Fase II, según confirmaron ambas entidades a través de sus redes sociales oficiales.

Preparativos previos y condiciones cumplidas

Este acto protocolario representa la culminación de meses de trabajo exhaustivo en múltiples frentes. El concesionario debió completar una serie de requisitos técnicos, jurídicos, financieros, prediales, ambientales y sociales antes de recibir la autorización definitiva de la ANI para avanzar hacia la etapa constructiva.

Entre las condiciones ya satisfechas se encuentran:

Banner ancho de Pickt — app de listas de compras colaborativas para Telegram
  • Aprobación del Plan de Obras sin objeciones
  • Validación de estudios y diseños de trazado y detalle
  • Cierre financiero completo del proyecto
  • Gestión predial para las primeras Unidades Funcionales del contrato
  • Obtención de la licencia ambiental mediante Resolución 029 de 2026 de la ANLA

Proceso posterior a la firma y cronograma establecido

Es importante destacar que la firma del acta no significa el inicio inmediato de todas las obras. El mismo 6 de abril, la Concesionaria deberá radicar ante la Autoridad Nacional de Licencias Ambientales (ANLA) la documentación técnica y ambiental adicional requerida para obtener la aprobación de las intervenciones específicas.

Mientras se completa este trámite, Ruta Bogotá Norte avanzará en las actividades ya habilitadas conforme al contrato y al cronograma preestablecido. Según información proporcionada por la ANI a medios especializados, una vez suscrita el acta, el concesionario dispondrá de 77 días calendario para movilizar la maquinaria necesaria e iniciar las actividades de excavación, de acuerdo con el Plan de Obra vigente.

Alcance y características del proyecto

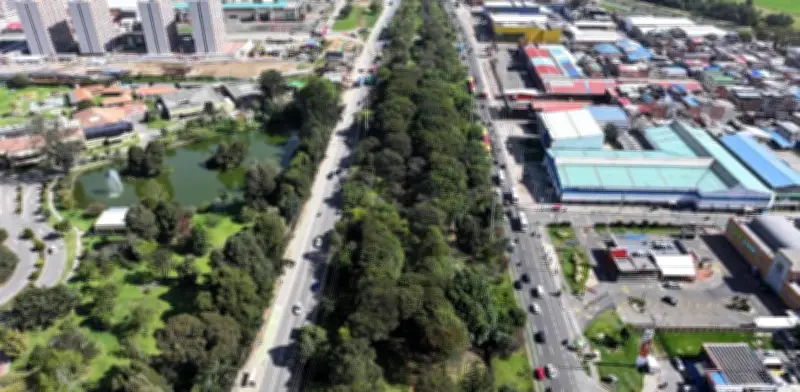

Las primeras intervenciones se concentrarán en el tramo comprendido entre las calles 191 y 245 de la Autopista Norte, un corredor de aproximadamente 5,8 kilómetros por calzada que actualmente opera con tres carriles en cada sentido. El proyecto contempla ampliar esta capacidad a cinco o seis carriles por calzada, incluyendo un carril de uso exclusivo para TransMilenio entre las calles 191 y 235.

La ampliación se realizará principalmente sobre el área que hoy ocupa el separador central de la Autopista Norte, sin necesidad de adquirir predios adicionales. El proyecto también incluye:

  1. Intervención de carriles existentes con ajustes y mejoramiento de obras hidráulicas
  2. Construcción de carriles de adelantamiento para TransMilenio en estaciones proyectadas
  3. Elaboración de estudios y diseños para la intersección de la calle 201
  4. Implementación de andenes y ciclorrutas en ambos costados de la vía
  5. Construcción de dos retornos a desnivel proyectados a la altura de las calles 235 y 242

Supervisión y compromisos institucionales

En términos de escala, Accesos Norte Fase II tendrá una longitud total aproximada de 17,9 kilómetros y una duración estimada de 5,5 años (66 meses). El proyecto se desarrolla sobre la Autopista Norte —también conocida como Avenida Paseo de los Libertadores— en el perímetro urbano y de expansión de Bogotá, con área de influencia en las localidades de Suba y Usaquén.

La ANI ha señalado que ejercerá seguimiento y control permanente al cumplimiento de las obligaciones contractuales, garantizando que las obras se desarrollen conforme a los estándares técnicos, ambientales y sociales establecidos. Por su parte, Ruta Bogotá Norte reiteró su compromiso con la ejecución responsable del proyecto, calificándolo como estratégico para la movilidad regional.
