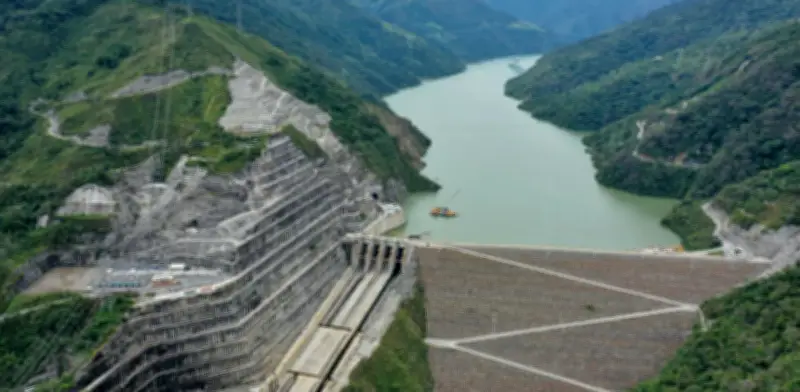

Contraloría anuncia revisión fiscal por sobrecostos en Hidroituango
La Contraloría General de la República anunció que realizará una revisión fiscal exhaustiva por los sobrecostos y la extensión de plazos en el Proyecto Hidroeléctrico Ituango, que actualmente reporta un avance del 95,01% en su construcción. Este anuncio se produce en medio de una visita de seguimiento donde se verificó el estado actual de la obra.
Avance físico y ejecución presupuestal
Durante la visita realizada por el vicecontralor Carlos Enrique Silgado Betancourt, se confirmó que el avance ejecutado del proyecto alcanza el 95,01%, cifra muy cercana al 95,07% programado originalmente. Esta alineación entre lo ejecutado y lo planificado refleja una gestión adecuada por parte de Empresas Públicas de Medellín (EPM), según la información oficial.
En términos financieros, la obra ha requerido hasta el momento una inversión ejecutada de $18,82 billones, mientras que el costo total estimado asciende actualmente a $23,2 billones. Este valor representa un incremento significativo frente a los $11 billones proyectados inicialmente para la construcción de la central hidroeléctrica.
El aumento en el presupuesto implica un mayor valor de $12,2 billones respecto a la estimación original, lo que equivale a un incremento del 111%. Este ajuste está asociado a distintos factores, entre los que destacan:
- Los efectos derivados de la contingencia ocurrida en abril de 2018
- El taponamiento de los túneles de desviación
- El derrumbamiento de la Galería Auxiliar de Desviación
Operación energética y capacidad de generación
Desde la entrada en funcionamiento de las primeras cuatro turbinas —dos en diciembre de 2022 y dos adicionales en octubre de 2023— el proyecto ha generado 21.638 gigavatios hora de energía eléctrica, los cuales han sido entregados al Sistema Interconectado Nacional.
Este volumen de generación ha contribuido a atender la demanda energética del país en un contexto de crecimiento sostenido del consumo. Según el reporte entregado a la Contraloría, la central ha cumplido con sus obligaciones de energía firme, alcanzando una disponibilidad de planta superior al 91% durante el año 2025.
La hidroeléctrica tiene una capacidad instalada proyectada de hasta 2.400 megavatios hora, lo que la posiciona como una de las principales fuentes de generación del país. Una vez finalizada su construcción, se estima que podrá aportar hasta el 17% de la demanda nacional de energía eléctrica.
Control fiscal y revisión de riesgos financieros
La Contraloría General anunció que el incremento en los costos, junto con la ampliación de los plazos de ejecución y la situación relacionada con las pólizas de seguro del proyecto, serán objeto de revisión en próximos ejercicios de control fiscal.
Esta evaluación se enfocará en determinar:
- Las causas y efectos de las variaciones frente a la planeación inicial
- La verificación de la gestión de riesgos
- La aplicación de los mecanismos de aseguramiento contemplados para la obra
El organismo de control ha mantenido seguimiento permanente al proyecto desde el año 2022. Al inicio de este proceso de vigilancia, la central hidroeléctrica se encontraba en fase de recuperación tras las afectaciones ocasionadas por la contingencia de 2018. Desde entonces, las acciones implementadas han permitido avanzar en la estabilización de la infraestructura y en la puesta en operación parcial del sistema de generación.
En relación con el estado operativo, el vicecontralor afirmó: "Hoy podemos decir que el seguimiento que realiza la Contraloría General ha sido exitoso, toda vez que gracias a la gestión del Equipo Técnico y jurídico de EPM, la hidroeléctrica ya tiene 4 turbinas en operación comercial desde octubre de 2023 y se trabaja con rigor y orden para poner en operación comercial las 4 restantes entre el segundo semestre de 2027 y el primero de 2028".
Ubicación y relevancia estratégica
El proyecto está ubicado en el norte del departamento de Antioquia, sobre el río Cauca, a aproximadamente 171 kilómetros de Medellín, en jurisdicción del municipio de Valdivia y en cercanía con el corregimiento Puerto Valdivia. Su desarrollo ha sido considerado estratégico para el abastecimiento energético nacional.
La Contraloría reiteró que continuará con el monitoreo técnico y financiero de la obra, en coordinación con las entidades responsables, con el fin de verificar el cumplimiento de los cronogramas y las metas establecidas para la entrada en operación de las unidades restantes.
